近日,由PG娱乐官方平台 旗下中心城投公司投资建设的光谷五路(高新大道—高新五路)电力通道正式投用。作为武汉东新500千伏变电站220千伏配套送出工程的关键组成部分,该通道的建成,为全长20多公里的整体线路输电奠定了重要基础。

全省首例!长距大截面220千伏电缆工程
武汉东新500千伏变电站220千伏配套送出工程线路总长超过20公里,是湖北省首例超长距离、大截面220千伏电缆输电项目。项目建成后,将为中国光谷提供更稳定、更可靠的电力供应保障。
中心城投公司承担的光谷五路电力通道,是该整体工程的关键区段之一,沿光谷五路地下敷设,全长4.6公里,肩负着中心城片区南北电力主干网互联互通的重任。该段通道投用后,它不仅为“光芯屏端网”万亿级产业集群注入澎湃动能,更以高可靠性的电力保障,构筑起支撑区域高可靠性供电、服务重大产业项目落地的“能源大动脉”。

120天完成4.6公里地下通道建设

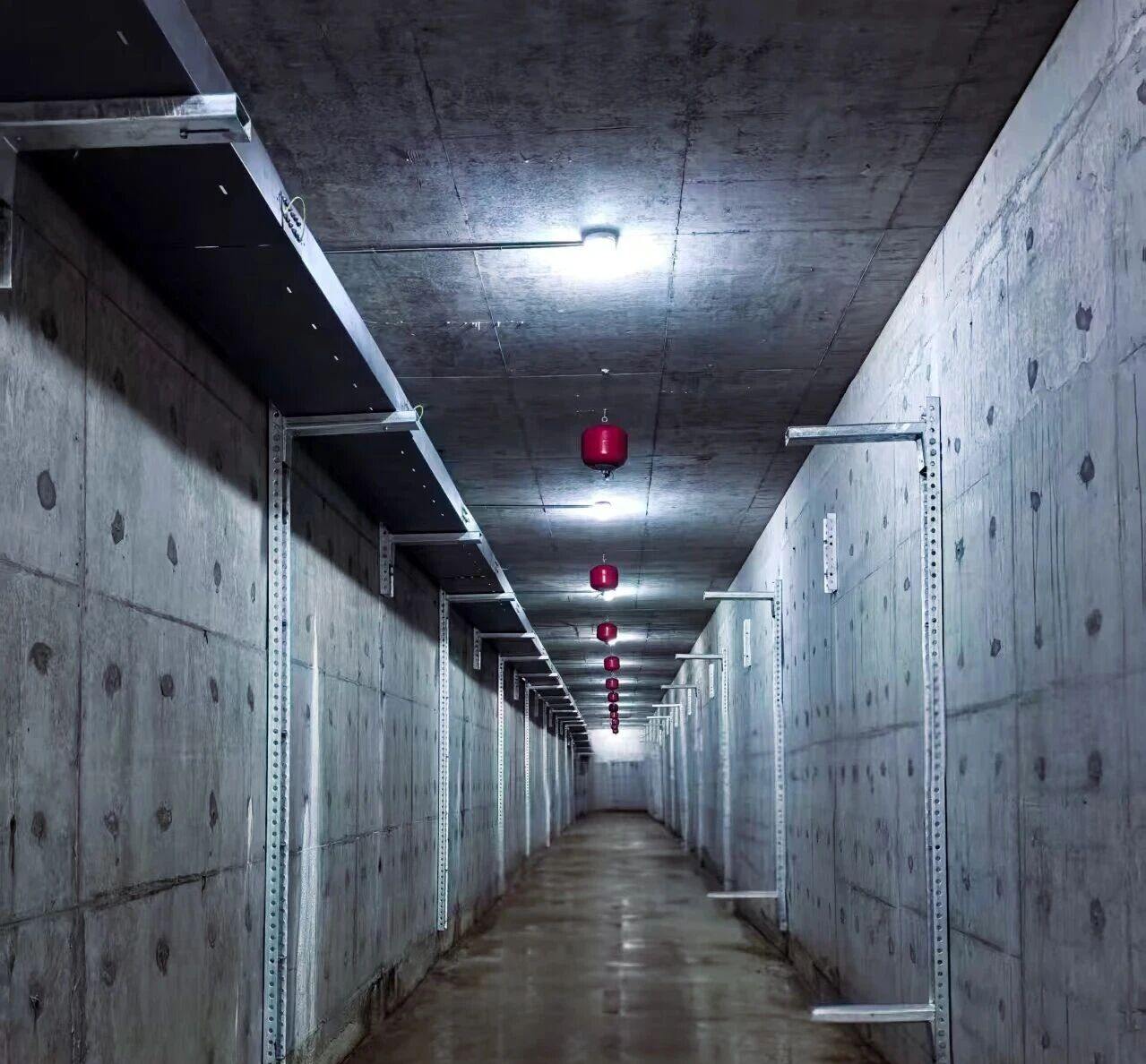

4个月的有效工期、4.6公里地下管廊,大面积的电缆支架、通排照设备、出地面设施及接地施工同步铺开——这是量与速的双重考验;更棘手的是施工区段与地铁11号线、19号线站点、地下空间、光谷综合管廊项目断面交叉重叠,光谷五路、高新二路等市政道路需同步开挖,交叉作业风险如履薄冰,统筹协调更是步履维艰。
中心城投公司锚定“6月中旬送电”的军令状,摒弃常规作业思维,以“全断面突击、多点位开花”的战术,向每一寸作业面要时间,向每一道工序要进度,向每一个环节要效率。攻坚专班挂图作战、日夜轮转,硬是在2026年春节前抢出开工面。春节期间,建设团队主动放弃阖家团圆,坚守一线不停步,连续施工不断档,奋战热情不减退,有力保障了项目连续高效推进。与此同时,团队主动对接相关职能部门和产权单位,以“破壁式”协调化解交叉作业梗阻;更与供电公司无缝联动,对标送电验收标准逐项精研,确保安全零隐患、质量零缺陷、验收零延误。从设备安装到全部配套工程完工,全长4.6公里的电力通道建设历时仅120天,团队用坚守与汗水跑出令人瞩目的“加速度”,为按期送电筑牢坚实根基。
通道投运不是终点,而是更深远服务的起点。中心城投公司将持续保障后续110千伏中心城变、220千伏东信变顺利送电,并主动服务小米武汉科技园、先导科技等重点项目用电接入,确保华科国际医学中心等重大民生工程可靠供电,为光谷打造具有全国影响力的科技创新中心和世界级产业集群,提供更坚强、更智能、更绿色的能源保障。
